Hvordan lage et munnhull for kloakk
I dag har nesten alle private hus et lokalt avløpsanlegg, men som regel må alle kloakksystemer kontinuerlig overvåking og vedlikehold, og det er behov for inspeksjonsbrønner for dette formålet.
Derfor tenker mange eiere av private hus om hvordan man gjør denne enheten på egen hånd. Men før du begynner å jobbe, bør du vurdere deres typer og design.
Typer av mangler og deres design

Avhengig av utformingen er manholer klassifisert i følgende typer:
- Kontroll - de er nødvendige for inspeksjon av rørledningssystem.
- Swivel - de setter seg på de stedene hvor rørledningenes retning styrer seg.
- Drop-off montert der rørnivåene (innløp / utløp) ikke stemmer overens.
- Vask - nødvendig hvor væsken strømmer sakte og et bunnfall ser ut, med andre ord, rørene trenger hyppig vasking.
- Lineær - installert på delen av den direkte rørledningen.
- Nodal - montert på steder der det er plassert koblingsnøkkelrørene.

Til tross for dette mangfoldet av arter, har de alle nesten samme design. Hvert manhull består av en base, brett, arbeidskammer, munn og luke. På samme tid kan slike brønner ha forskjellige former, både runde og firkantede.
Uavhengig konstruksjon

Konstruksjonen av denne enheten begynner med designet. På dette stadiet velges et sted under brønnen og territoriet ryddes. Det er også verdt å bestemme seg for materialet som brønnen vil bli laget av. I utgangspunktet, for gruven ved hjelp av plastbeholdere eller armert betong ringer.

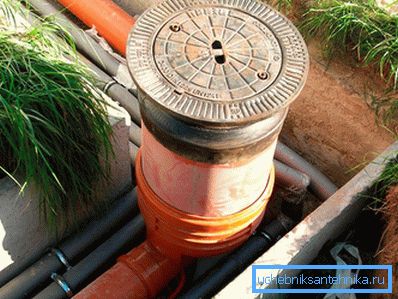

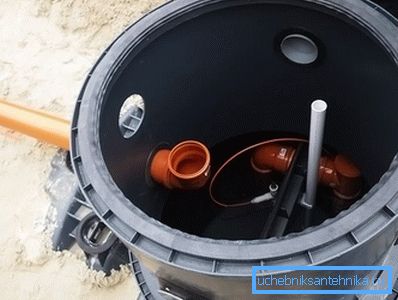

Plastkapasitet er det enkleste alternativet for å arrangere en brønn. I motsetning til en armert betongring, har en slik beholder mindre vekt, noe som i stor grad letter installeringen av brønnen. I tillegg er plast også kjent for sin lange levetid og tetthet.

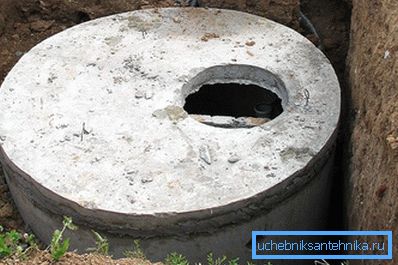

Forsterkede betongringer er også slitesterk materiale og ganske sterk, men på grunn av den store vekten er det vanskeligheter med leverings- og installasjonsarbeid.
Prosedyren for montering av et mangan i armert betong

Hele installasjonsprosessen er delt inn i trinn.
Den aller første fasen, som beskrevet ovenfor, er design, valg av plass og rydding. Ved å fjerne området er det ment å eliminere vegetasjon (trær og busker) og midlertidige bygninger på stedet der brønnen skal installeres.
Den andre fasen er konstruksjonen av gropen. Under konstruksjonen av munnhullet blir utgravning og rensing av utgravningsgruven laget, og hjørnene til vegghellingen dannes, og en viss dybde opprettes i henhold til utformingen. På dette stadiet, etter behov, er gruven også vanntett. Den produseres ved hjelp av bitumenmastikk i følgende rekkefølge: For det første blir knust stein spredt jevnt til bunnen av den gravede grøften med et lag på 20 cm og er godt rammet, deretter knuses stein med bitumen.

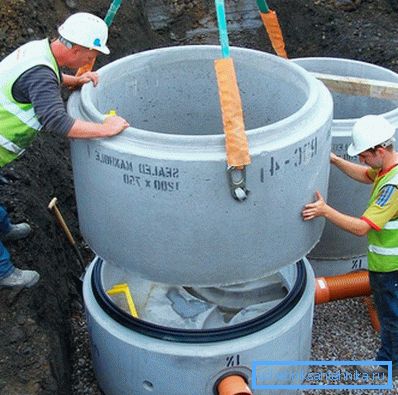

Den tredje fasen er installasjonen av armert betong ringer. På bunnen av gropen, som ble forberedt på forhånd, sett (eller hell) en betongplate. Deretter blir det opprettet en brett med ønsket form. Innvendige vegger og rørender er forseglet med sementmørtel eller bitumenmastikk. Alt dette er igjen i noen tid for en god nedtelling av bunnen, og installer deretter betongringene selv.
I likhet med indre vegger gnides leddene mellom betongringer med sementblanding eller bitumenmastikk. Bitumen brukes hovedsakelig på de stedene hvor du trenger en god vanntetting.
Det neste trinnet er opprettelsen av et leirebor i forbindelse med innkommende rørledning. En slik lås har vanligvis en bredde på ca. 30 cm og en høyde som er lik diameteren av røret med tilsetningen av 60 cm.
Deretter utføres inspeksjon av munnhullet og dets endelige tetning.
Inspeksjon av brønnen utføres ved å holde den fylt med vann om dagen. På tidspunktet for denne testen overlapper rørene med en midlertidig partisjon.
Etter en vellykket test blir brønnen fylt ut igjen, der jorden er forsiktig rammet for å unngå krymping. Det er også obligatorisk å fylle brønnmunnen med et betongblindområde, som skal være minst 1,5 m.

Litt enklere installasjon ved bruk av plastbeholdere, i dette tilfellet krever ikke vanntett bunn og vegger av gruven.
