Forventet ventilasjon: regulatoriske referanser og prøver
Hva fungerer kan være estimater for installasjon av ventilasjon? Hva er forbruksprisene for hjelpematerialer og man-time kostnader? Er det noen standarder for disse kostnadene? I vår artikkel vil vi prøve å svare på disse spørsmålene.

Liste over verk
Til å begynne med vil vi avgjøre hvilke arbeider som kan inkluderes i estimatet.
hoved~~POS=TRUNC
- Utvikling av prosjektet og utarbeidelse av prosjektdokumentasjon.
Merk: Prosjektet må rettferdiggjøres ved beregninger som bekrefter ytelsen og mangelen på redundans i ytelsen til det utformede systemet. Det er åpenbart at kunden er interessert ikke bare i effektivitet, men også i å spare egenkapital.
- Om nødvendig - demontering av det gamle ventilasjonssystemet, delvis demontering av skillevegger, stansaksjer i takene.
- Installasjon av luftkanaler, luftinntak og luftmagasiner og grill.
- Installasjon av vifter, filtre, varmeovner, klimaanlegg og så videre
- Et separat element er estimatet for igangsetting av ventilasjon.

hjelpe
I tillegg til den faktiske installasjonen og demontering, vil utøveren:
- Transport av materialer og utstyr.
- Lasthåndtering (inkludert bruk av teknologi, hvis arbeid betales separat).
- Byggingen av midlertidige steder, skoger, etc.
- I fravær på tidspunktet for arbeidets påbegynnelse, er det en stabil strømforsyning - forsyning av byggeplassen med egen strømforsyning.
Regulatoriske dokumenter
To dokumenter er nyttige når du utarbeider et estimat:

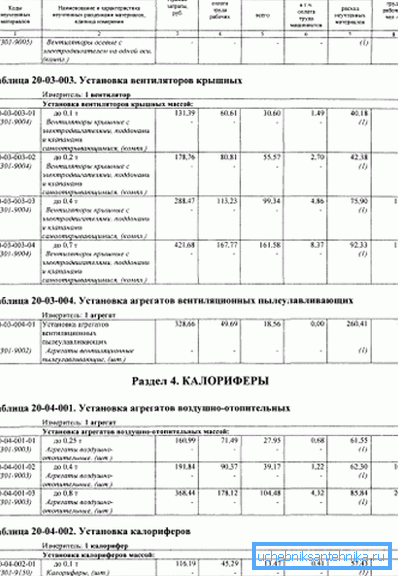

- Statlige grunnleggende estimatnormer (GESN), kapittel 20. De tillater estimering av ressursbehovet (de samme arbeidstimer, varighet av utstyret, antall nitter, etc.)

- Federal unit pricing (PER), seksjon 20. Dette inneholder den estimerte kostnaden for hvert arbeid utført under installasjon eller demontering. Priser er rådgivende i naturen.

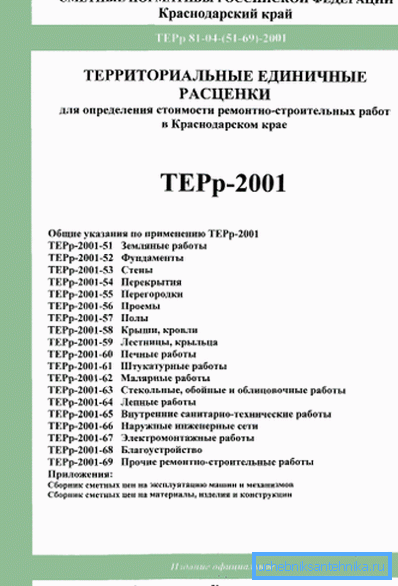

Merk: I tillegg til PFR er det også Territorial Unit Prices (TER) som er skreddersydd for de spesifikke lokale forholdene (logistikk, veiforhold, sesongmessige temperaturer, etc.). Som begrunnelse for budsjettering kan brukes som FER og TER.

Vi gir korte utdrag fra begge dokumentene.
GESN
I følge dette dokumentet er det nødvendig å installere en luftkanal med en total veggareal på 100 m2 med en tykkelse på 0,5 mm og en diameter på opptil 200 mm.
typen | Antall |
Arbeidstid | 167,86 man-timer |
Arbeidskostnader maskinistene | 1,3 mannstimer |
Hånd vinsj driftstid med trekkraft opp til 2 tonn | 0,39 maskin timer |
Arc svejser driftstid | 1,79 bil timer |
Driftstiden til en lastebil med løfteevne på opptil 5 tonn | 0,78 maskin timer |
Kranens varighet med en kapasitet på opptil 10 tonn | 0,52 maskin timer |
Metallforbruk for kanalvegger | 100 m2 |
Forbruk av konstruksjonsbolter, skiver og muttere | 0,015 t |
Forbruk av sveiseelektroder | 0,00045 t |
Forsegling mastiksforbruk | 0,00501 tonn |
Asbestkabelforbruk | 0,00089 t |
Gummi pakking forbruk | 8 kg |
FER
Men de estimerte kostnadene, på grunnlag av hvilke det lokale estimatet for ventilasjon er utarbeidet, er fra føderale enhedspriser for 2001. Den samme luftkanalen med en tykkelse på 0,5 mm, med et areal på 100 m2 og en diameter på opptil 200 mm, vil tjene som modell.
Kostnadskategori | Verdi og enheter |
Totale direkte kostnader | 2050, 56 rubler |
Vederlag til arbeidstakere | 1467 rubler |
Maskinoperasjon | 134,14 rubler |
Godtgjørelse til maskinistene | 7.02 rubler |
Utgifter for uklassifiserte materialer | 449.2 rubler |
For å klargjøre: Materialene som er innlemmet i prosjektet, er et separat utgiftsområde. Ureccounted materialer er for eksempel erstatning av en sveisemaske med et uhellet knust glass eller brutt flens av en justerbar skiftenøkkel under en skrape. Siden det meste av installasjonsarbeidet er gjort for hånd, ved hjelp av håndverktøy, vil den menneskelige faktoren være hovedelementet av ikke registrerte kostnader.

prøve
Vi håper at instruksjonene for budsjettering generelt sett er forståelig for leseren. Nå undersøke prøven. Et eksempel er estimatet av ventilasjonsanordningen som er sammensatt av det Moskva-baserte selskapet Smeta-Moscow. På grunn av det begrensede omfanget av materialet presenterer vi kun et kort utdrag av teksten.

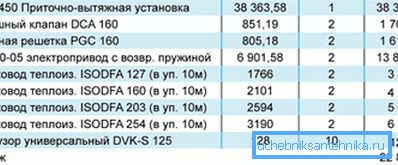

Posisjonsnummer | Begrunnelse (kode og nummer på reguleringsdokumentet) | Utgiftens art | Antall | Samlet betalingskostnad, rubler | Kostnaden for å betjene maskiner, rubler | Kostnaden for arbeidskraft, mannstid |
1 | TER 20-06-002-01 | Installasjon av standard forsyningskamre med en kapasitet på opptil 10.000 m3 / time uten vanningsanlegg | 1 | 1045,98 | 155,29 | 50.27 |
2 | TER 20-03-001-02 | Installasjon av en radiell vifte på opptil 0,12 tonn | 1 | 180,28 | 21 | 10.35 |
3 | TER 20-02-019-01 | Montering av braketter for ventilasjonsutstyr (100 kg produkt) | 0,08 | 1316,68 | 16,05 | 0,55 |
4 | TER 20-02-003-10 | Montering av stålventilasjonsventiler 150x150 mm | 15 | 36.1 | 8,38 | 18,45 |
5 | TER 20-01-001-02 | Legge aluminium eller galvaniserte luftkanaler med en tykkelse på 0,5 mm og en omkrets på opptil 600 mm (100 m2 overflate) | 0025 | 3123,92 | 216 | 4,83 |
6 | TER 20-01-001-03 | Legge aluminium eller galvaniserte luftkanaler med en tykkelse på 0,5 mm og en omkrets på 800, 1000 mm (100 m2 overflate) | 0,36 | 2890,74 | 172,91 | 63.63 |
7 | SPV-300-9066-1 | Galvaniserte stålluftkanaler med en tykkelse på 0,5 mm (m2) | 38.5 | 9799 |

konklusjon
Vi håper at vårt materiale vil hjelpe leseren til å orientere seg i utarbeidelsen av estimater. Som vanlig kan du finne ytterligere informasjon i vedlagte video i denne artikkelen. Lykke til!
